Ludwig-Steinmetz-Bad Dieburg

Ludwig-Steinmetz-Bad

Mit der Baukamera können Sie den Sanierungsfortschritt des Ludwig-Steinmetz-Bad Dieburg verfolgen.

Die Baukamera nimmt alle 15 Minuten ein Einzelbild auf. Aktualisieren Sie Ihren Browser um das aktuelle Bild angezeigt zu bekommen. Weitere Informationen zur Baukamera im Ludwig-Steinmetz-Bad können Sie dem Datenschutzhinweis entnehmen.

Hinweis zur Datenverarbeitung

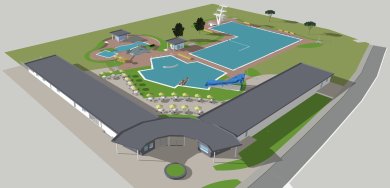

Sanierung des Ludwig-Steinmetz-Bades

Hier findet man weitere Informationen zum Sanierungsvorhaben.

Mehr

Baukamera

Hier können Sie den Sanierungsfortschritt live verfolgen.

Zeitraffer

Bautagebuch

KW 8 2023

Einbau Filter, Holzbauten und Estrich Nichtschwimmerbecken

Mehr

KW 7 2023

Keller und Verbindung Rohwasserbehälter Sportbecken

Mehr

KW 6 2023

Einläufe Nichtschwimmerbecken und Ringanker Südgebäude

Mehr

KW 5 2023

Attraktionen Nichtschwimmerbecken und Entwässerung Südgebäude

Mehr

KW 4 2023

Südgebäude und Nichtschwimmerbecken

Mehr

KW 3 2023

Südgebäude und Nichtschwimmerbecken

Mehr

KW 2 2023

Ein neues Nichtschwimmerbecken entsteht

Mehr

KW 51 2022

Streifenfundamente Nichtschwimmerbecken Kellerdecke

Mehr

KW 50 2022

Abdichtung Keller Süd-Bau und Einschalung Nichtschwimmerbecken

Mehr

KW 49 2022

Fundamente Nichtschwimmerbecken und Vorbereitung Filtertechnik

Mehr

KW 48 2022

Betonieren der Kellerwände und Vorbereitung Nichtschwimmerbecken

Mehr

KW 47 2022

Technikkeller und Bodenaustausch Nichtschwimmerbecken

Mehr

KW 46 2022

Sohle Technikkeller und Einschalung Rohwasserbehälter Nichtschwimmer

Mehr

KW 45 2022

Sohle Technikkeller und Verfüllung Arbeitsraum Rohwasserbehälter Schwimmerbecken

Mehr

KW 44 2022

Fertigstellung Rohwasserbehälter und Beginn Sauberkeitsschicht Technikkeller

Mehr

KW 43 2022

Verfüllung des alten Technikkellers, Wasserabsenkung Pumpensumpf

Mehr

KW 42 2022

Aushub Technikkeller und Rohwasserbehälter Sportbecken

Mehr

KW 41 2022

Vormontagen und Betonschalungen

Mehr

KW 40 2022

Rohwasserbehälter-Sohle und Wände entstehen

Mehr

KW 39 2022

Einbau der Wasserrückhaltung

Mehr

KW 38 2022

Die ersten Baufelder entstehen

Mehr
